鋼結構防火涂料施工要領及質量要求
發布者:斯凱肯  發布時間:2022-09-06   瀏覽量:6096次

一、施工前質量要求

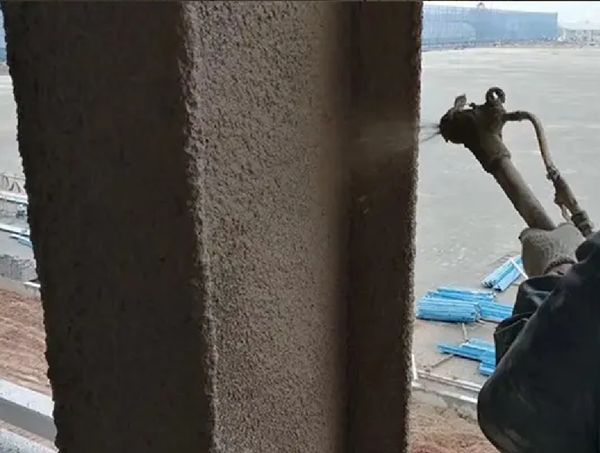

圖片2

一般規定鋼結構防火噴涂保護應由經過培訓合格的**施工隊施工。施工中的安全技術和勞動保護等要求,應按國家現行有關規定執行。當鋼結構表面按《鋼結構工程施工與驗收規范》中有關規定除銹并根據使用要求完成防銹處理;鋼結構安裝就位,與其相連的吊桿、馬道、管架及其他相關連的構件安裝完成;安裝過程種中受損的防銹涂層補涂完畢,并經驗收合格后,方可進行防火涂料施工。

施工前,鋼結構表面的雜物應清除干凈,其連接處的縫隙應用防火涂料或其他防火材料填補堵平后方可施工。施工防火涂料應在室內裝修之前和不被后繼工程所損壞的條件下進行。施工時,對不需作防火保護的部位和其他物件應進行遮蔽保護,剛施工的涂層,應防止污染和機械撞擊。施工過程中和涂層干燥固化前,環境溫度宜保持在5~38C,相對濕度不宜大于90%,空氣應流通。當風速大于5m/s,或雨天和構件表面有結露時,不宜作業。

二、施工要領及質量要求

1.一般要求

用于保護鋼結構的防火涂料必須有國家應急管理部批準的檢測機構出具的型試驗報告或型式檢驗報告,應有消防產品合格評定中心或有相應資格的認證機構頒發的認證證書和生產廠家的產品合格證;

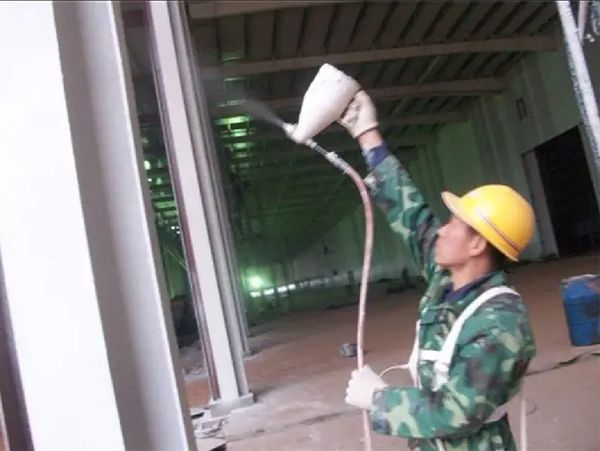

圖片3

鋼結構防火涂料出廠時,產品質量應符合《鋼結構防火涂料》(GB 14907-2018準的規定。并應附有涂料品種名稱、型號、技術性能、制造批號、貯存期限等信息的出廠檢驗報告和相應的使用說明書或施工工藝說明。

防火涂料應與底層防銹涂料相容并和面層涂料應相互配套。

在同一工程中,每使用100t膨脹型鋼結構防火涂料應抽樣檢測一次粘結強度;每使用500t非膨脹涂型鋼結構防火涂料應抽樣檢測一次粘結強度和抗壓強度。

2. 無顆粒膨脹型鋼結構防火涂料施工

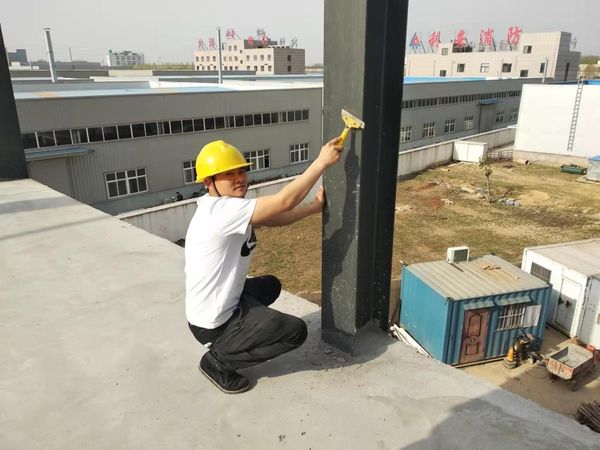

圖片4

無顆粒膨脹型鋼結構防火涂料的底涂層(或主涂層)宜采用無氣噴涂機噴涂,其壓力約為0.4MPa。噴涂前,應對涂料進行充分攪拌,如涂料過稠不便噴涂時,如是溶劑型的可加入稍量專用配套稀釋劑,如是水基性的可加入稍量潔凈水,調到適合噴涂和稠度,但且不可過稀,以免影響涂層粘結和成膜。具體施工應滿足下列要求:

鋼結構表面塵土、積水、結露、油漬等雜物清除干凈后方可施工。

圖片5

底層噴涂厚度不應超過0.5mm,必須在前一遍干燥后,再噴涂后一遍。

⑶均勻走槍,平穩噴涂,不應發生流淌和下墜。

確保涂層完全閉合,過渡平滑。

3.有顆粒膨脹型鋼結構防火涂料施工

有顆粒膨脹型鋼結構防火涂料的底涂層(或主涂層)宜采用重力式噴槍或送壓式噴槍噴涂,其壓力約為0.4MPa。局部修補和小面積施工,可用手工抹涂。面層裝飾涂料可刷涂、噴涂或滾涂。雙組份裝的涂料,應按說明書規定在現場調配;單組份裝的涂料也應充分攪拌。噴涂后,不應發生流淌和下墜。防火涂料

鋼結構表面塵土、積水、結露、油漬等雜物清除干凈后方可施工。

底層噴涂厚度不應超過2.5mm,必須在前一遍干燥后,再噴涂后一遍。

噴涂時應確保涂層完全閉合,輪廓清晰。

操作者要攜帶測厚針檢測涂層厚度,并確保噴涂達到設計規定的厚度。

⑸護面層施工應滿足下列要求:

當?shù)讓雍穸确显O計規定,并基本干燥后,方可施工面層。

面層一般涂飾1~2遍,并應全部覆蓋底層。涂料用量為0.5~1kg/m2。

面層應顏色均勻,接槎平整。

圖片6

4.非膨脹型鋼結構防火涂料施工

鋼結構表面塵土、積水、結露、油漬等雜物清除干凈后方可施工。

⑵非膨脹型鋼結構防火涂料宜采用壓送式噴涂機噴涂,空氣壓力為0.4~0.6MPa,噴槍口直徑宜為6~10mm。

配料時應嚴格按規定的配合比加料或加稀釋劑,并使稠度適宜,邊配邊用。

噴涂施工應分遍完成,底層應噴打底拉毛料,厚度35mm,以后每遍噴涂厚度宜為5~10mm,必須在前一遍基本干燥或固化后,再噴涂后一遍。

噴涂保護方式、噴涂遍數與涂層厚度應根據施工設計要求確定。

施工過程中,操作者應采用測厚針檢測涂層厚度,直到符合設計規定的厚度,方可停止噴涂。噴涂后的涂層,應剔除乳突,確保均勻平整。

當設計要求涂層表面要平整光滑時,應對*后一遍涂層作抹平處理,確保外表面均勻平整。

當防火涂層出現下列情況之一時,應重噴:

涂層干燥固化不好,粘結不牢或粉化、空鼓、脫落時。

鋼結構的接頭、轉角處的涂層有明顯凹陷時。

涂層表面有浮漿或裂縫寬度大于1.0mm時。

涂層厚度小于設計規定厚度的85%時,或涂層厚度雖大于設計規定厚度的85%,但未達到規定厚度的涂層之連續面積的長度超過1m時。
